山谷起宏图 蓄能向未来!佛坪超级能源工程全速迈入全域攻坚新阶段
群山叠翠,秦岭奔涌,春日的佛坪大地处处激荡着项目建设的澎湃热潮。在深山峡谷之间,机器轰鸣、车水马龙、塔吊林立,数百名建设者扎根一线、日夜鏖战。随着多条核心施工支洞顺利贯通、地下工程路网体系全面成型,佛坪抽水蓄能电站正式告别单点施工模式,全面开启全域协同、多点并进、立体攻坚的全新建设阶段。一项投资近百亿、赋能陕南、利及长远的国家级绿色能源工程,正在秦岭腹地加速从蓝图变为实景。

作为佛坪建县以来体量最大、规格最高、带动性最强的单体重大产业项目,这座被誉为秦岭“超级充电宝”的抽水蓄能电站,自开工建设以来便备受瞩目。2026年以来,项目建设团队抢抓春季施工黄金窗口期,挂图作战、倒排工期、压茬推进,破解一道道施工难题,刷新一项项建设进度,交出了一份超额达标、节节攀升的亮眼成绩单。
时序渐进,步履不停,项目建设节点密集落地、捷报接连刷屏。今年1至2月,项目火力全开,高效完成固定资产投资1.1亿余元,超额完成阶段性既定计划,完成率高达109.95%,实现新年建设“开门红”。年初,2#、3#、5#三条施工支洞精准贯通,地下施工脉络初步打通,主厂房岩锚梁浇筑工程完美收官,为地下主体工程筑牢根基;阳春三月,项目建设重心全面转向核心主体工程,下水库拦沙坝首仓堆石混凝土顺利浇筑,上水库大坝填筑施工正式启动,标志着项目建设迈入实质性攻坚阶段。

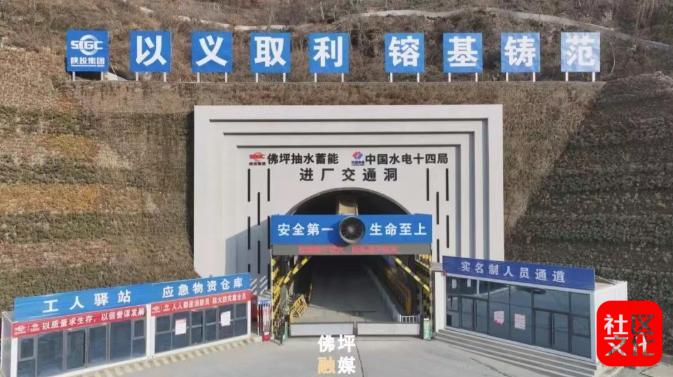

四月攻坚,捷报再添。4月29日,全长3310米的进场道路主体工程全线贯通完工。这条贯穿山谷的运输大动脉,彻底打通了项目建材运输、设备进场、人员通行的关键命脉,彻底破解深山施工交通制约,为全域同步施工奠定了坚实交通基础。进入五月,项目建设再度提速提质,4#施工支洞顺利贯通、1#引水下平洞上游段开挖精准到位,下水库拦沙坝稳步浇筑至安全度汛高程,各项工序无缝衔接、高效推进,全域施工格局全面形成。

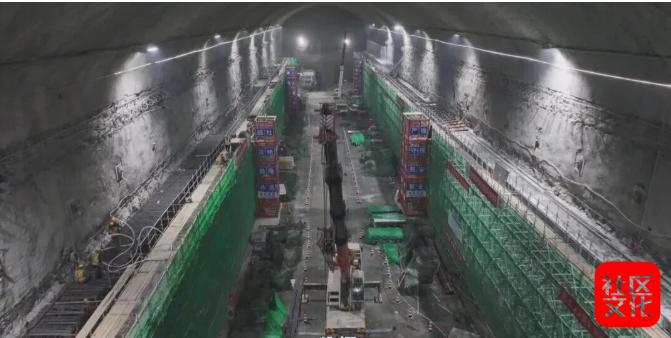

走进项目施工现场,一幅热火朝天的大建设画卷徐徐展开。各大作业面分区布局、同步施工,大型机械有序作业,运输车辆往来穿梭,施工人员各司其职、精益求精,从地下洞室开挖到坝体混凝土浇筑,从设备安装调试到安全隐患排查,每一道工序严谨规范,每一处细节严控质量,全力跑出佛坪重点项目建设“加速度”。
安全为基,质量为本。历经数年精耕细作,项目已累计完成投资超19亿元,地下厂房、上下水库、引水隧道等核心工程多点发力、同步提速。在高速建设的同时,项目始终将安全生产与工程质量放在首位,创下连续805天零事故安全生产的优异成绩。依托数字化智能管控平台、AI智能违章抓拍、全员精准定位系统等智慧化工地设备,实现高风险作业全天候、全方位、全流程精准管控。同时严格推行首件确认制、举牌验收等标准化施工机制,让每一处工程、每一块坝体、每一段隧道都经得起检验,项目单元工程优良率稳定保持在90%以上,以硬核品质筑牢国家级标杆工程底色。

立足秦岭生态腹地,佛坪抽水蓄能电站是国家“十四五”抽水蓄能规划的重点落地项目,更是陕西绿色低碳发展、新型电力系统建设的关键配套工程。项目总投资98.5亿元,总装机容量140万千瓦,设计年均发电量14.36亿千瓦时。建成投产后,每年可消纳绿色清洁电能10亿千瓦时,节约标准煤30万吨,大幅减少二氧化碳排放78.3万吨。
相较于传统能源项目,该工程兼具调峰储能、生态保护、稳供保电、富民兴县四大核心价值。投运后可有效填补陕西电网调峰缺口,平抑用电高峰低谷差异,提升区域电网稳定性和供电可靠性,为关中、陕南区域能源安全保驾护航;更能依托抽水蓄能清洁低碳的特性,守护秦岭生态屏障,助力区域实现“双碳”发展目标。
重大项目的全速推进,离不开属地政府的全程护航。为保障项目无障碍建设,佛坪县立足全县之力,建立提级调度、专班专抓、全程闭环的立体化服务保障机制。落实县级领导包联、职能部门驻点办公制度,实行周调度、月通报、季复盘的推进模式,将服务重心前移至施工一线。针对项目建设中的征地拆迁、施工用电、物料保障、道路通行、汛期施工等难点堵点问题,各部门主动靠前、精准对接、现场办结,全方位破解要素制约,以最优服务、最快效率、最强保障,为项目建设扫清一切障碍,政企同心凝聚起项目攻坚的强大合力。
按照整体建设规划,佛坪抽水蓄能电站将于2029年底全面竣工、并网发电。
山水蕴新机,蓄能启未来。今日秦岭深处的日夜鏖战,终将化作赋能长远的澎湃动能。未来,这座扎根佛坪、守护秦岭的绿色能源标杆工程,不仅将成为陕西电网的核心“调节器”与巨型“储能池”,为全省绿色转型、能源安全注入持久动力,更将彻底激活佛坪县域经济发展新引擎,带动本地就业增收、产业升级、基础提质,让重大项目红利持续惠及民生、赋能乡村振兴,为佛坪高质量发展书写浓墨重彩的崭新篇章。(张中奇 王卫新)
